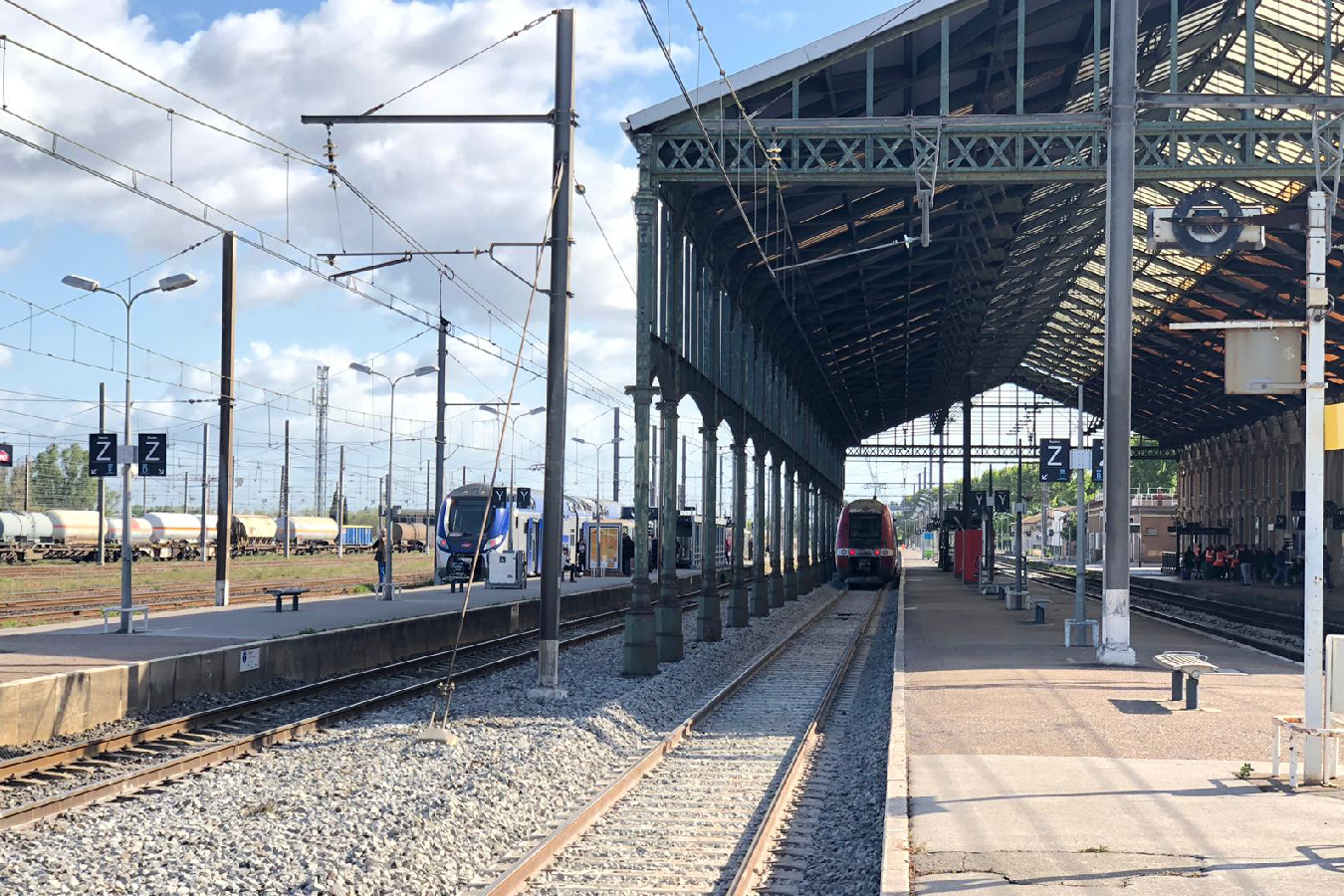

Renouvellement de voie ballast (RVB) de la voie C en gare de Narbonne
Projet
- Localisation
- Narbonne
- Type
- Renouvellement de voies et ballast

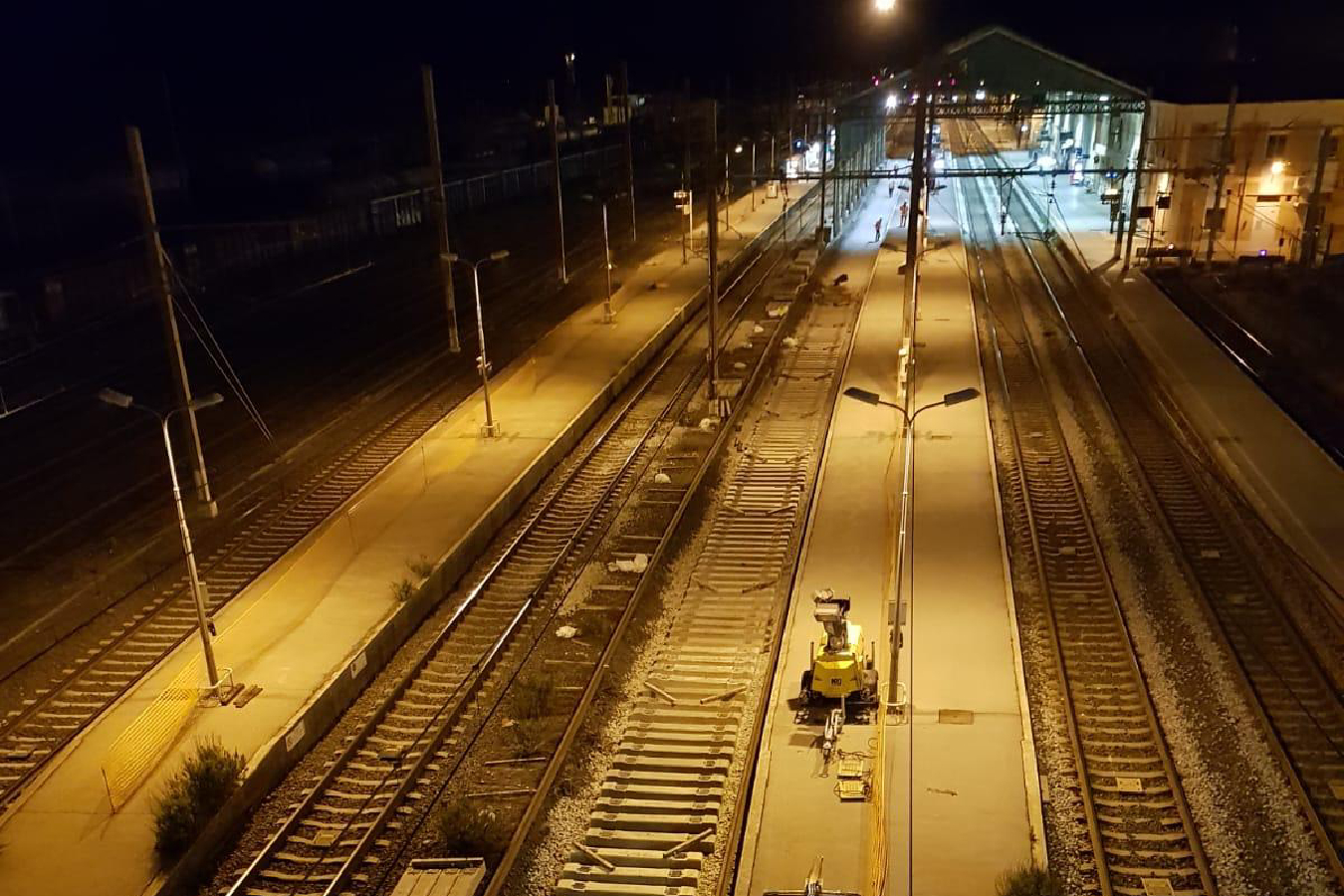

Cette Opération Coup de Poing (OCP) d’une durée de 82h a été réalisée avec succès du 05 au 09 mai 2019. Plus de 80 personnes se sont succédées sur 10 postes de travail consécutifs en 3x8h pour mener à bien ce chantier.
700 ml de voie ballast ont été renouvelés et 110 ml de fossés béton M40-15 ont été posés pour permettre l’assainissement de la plateforme ferroviaire.
1 bourreuse 108/32U TSO, 3 locos V211 EGENIE et TSO, 5 pelles rail-route et un atelier de forage NGE FONDATIONS ont été mobilisés sur le chantier.
Les conducteurs de travaux ont dirigé les opérations. Les équipes étaient pilotées sur le terrain par 3 chefs de chantier.
